Rückbau Kraftwerk Aabenraa Dänemark

Effizienter Rückbau mit Schadstoffentsorgung und strukturierter Abriss, bereit für zukünftige Projekte.

Rückbau Kraftwerk Aabenraa Dänemark

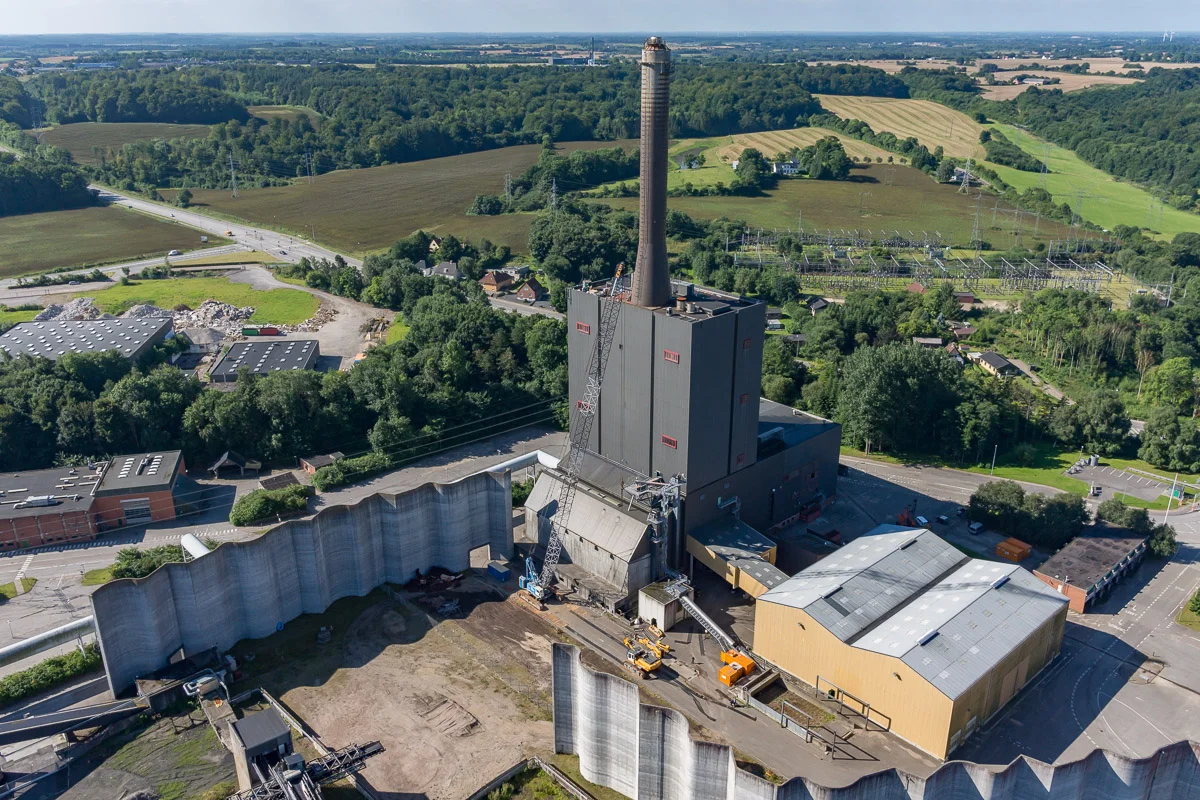

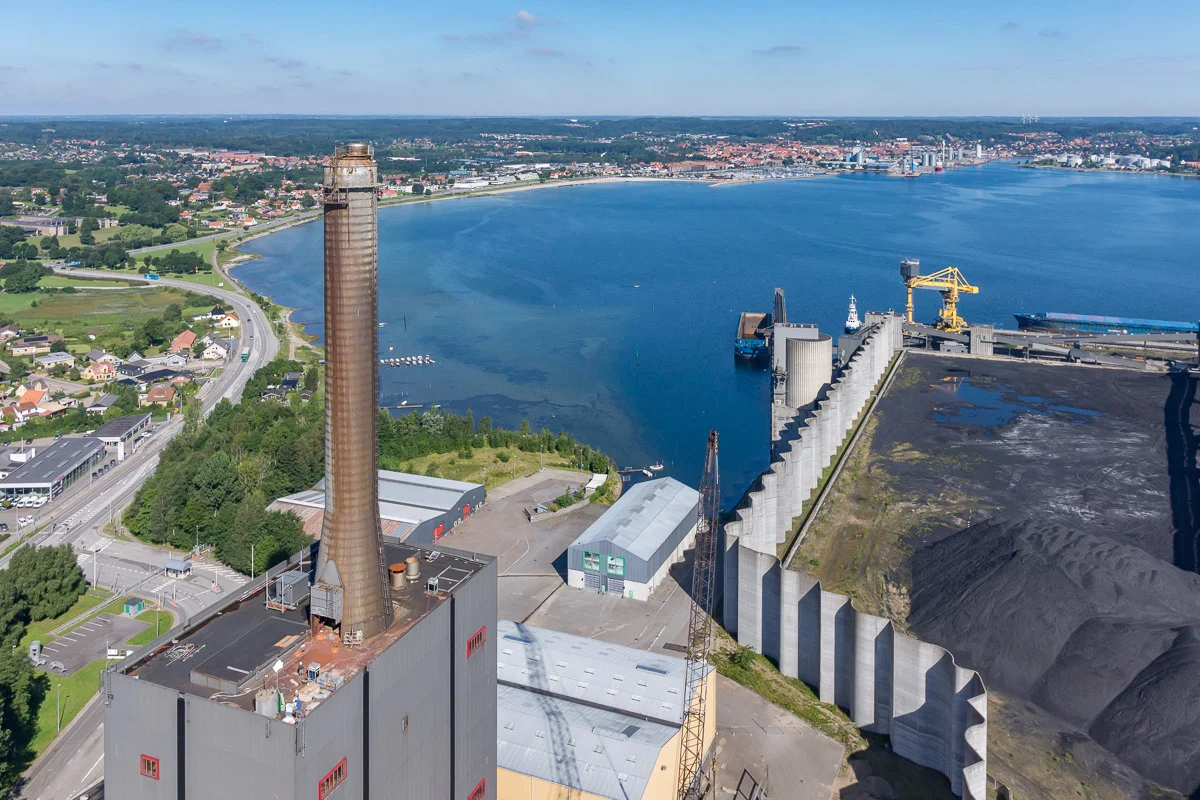

Im Auftrag von Rimeco Aktieselskab wurde das Projekt „Rückbau Kraftwerk“ ins Leben gerufen, um eine stillgelegte Energieanlage im Zeitraum von Juli 2016 bis Dezember 2017 zurückzubauen. Mit einem Bruttorauminhalt von 75.000 Kubikmetern stellte dieses Vorhaben eine Herausforderung dar, die eine sorgfältige Planung und Umsetzung erforderte. Der Fokus lag dabei nicht nur auf dem Abbruch der physischen Strukturen, sondern auch auf der umweltgerechten und gesundheitlich unbedenklichen Entsorgung von Schadstoffen. Der Rückbau umfasste den Block 2 mit seinem Kesselhaus und Maschinenhaus sowie den Schornstein mit einer beeindruckenden Höhe von 130 Metern.

Auftraggeber
Rimeco Aktieselskab

Projektbezeichnung
Rückbau Kraftwerk

Jahr des Abbruchs
Juli 2016 – Dezember 2017

Bruttorauminhalt
75.000 cbm

Wesentliche Schadstoffe
Asbest, KMF, PCB, PAK, Schwermetalle

Beauftragte Leistungen

  • Schadstoffentfrachtung
  • Rückbau Block 2 (Kesselhaus, Maschinenhaus)
  • Rückbau Schornstein (130 m)

Rimeco

Umgang mit Gefahrstoffen

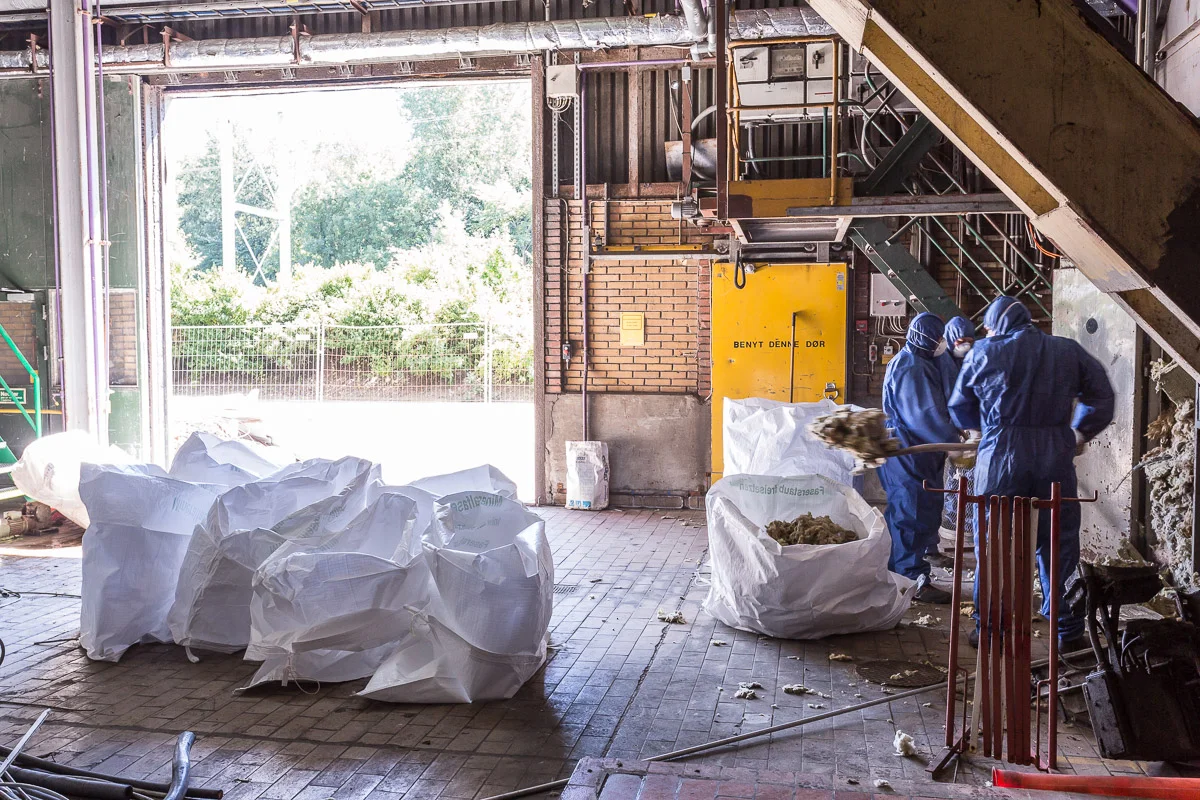

Der Umgang mit den wesentlichen Schadstoffen wie Asbest, künstlichen Mineralfasern (KMF), Schwermetallen und polychlorierten Biphenylen (PCB) erforderte eine detaillierte Schadstoffentfrachtung, um jegliche Risiken für die Gesundheit und Umwelt auszuschließen. Die Arbeit wurde gemäß strengen Sicherheitsvorschriften durchgeführt, wobei spezialisierte Teams eingesetzt wurden, die mit der neuesten Technologie und Ausrüstung ausgestattet waren.

Die sorgfältige Identifizierung, Entfernung und sachgerechte Entsorgung dieser Materialien waren essenziell, um die Sicherheit am Arbeitsplatz zu gewährleisten und negative Auswirkungen auf die Umwelt zu verhindern.

Vorgehensweise beim Rückbau

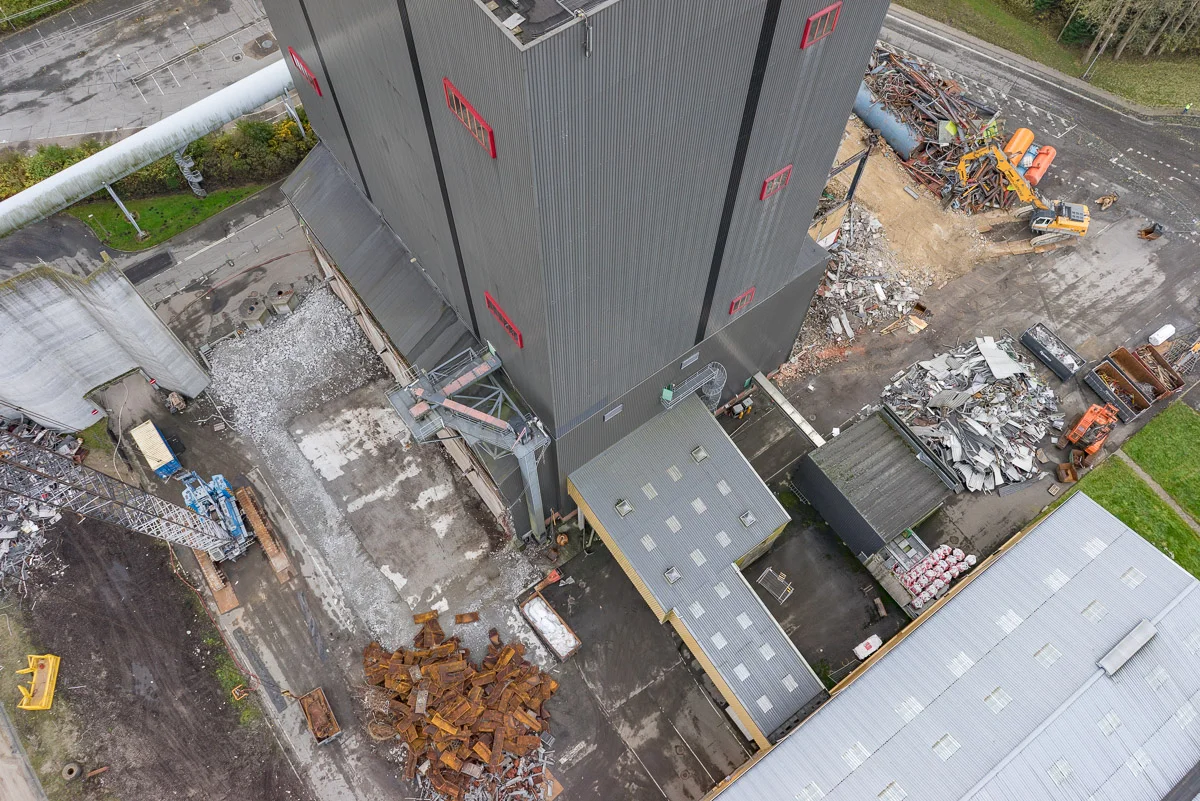

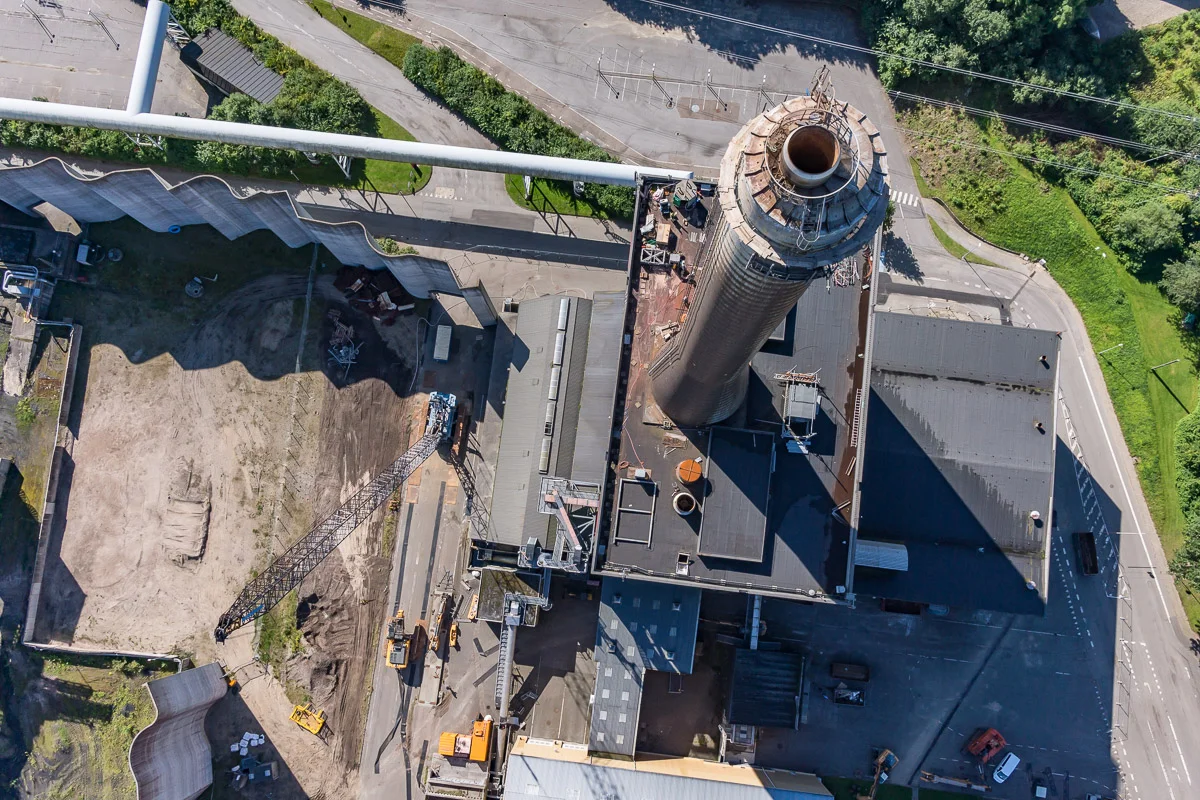

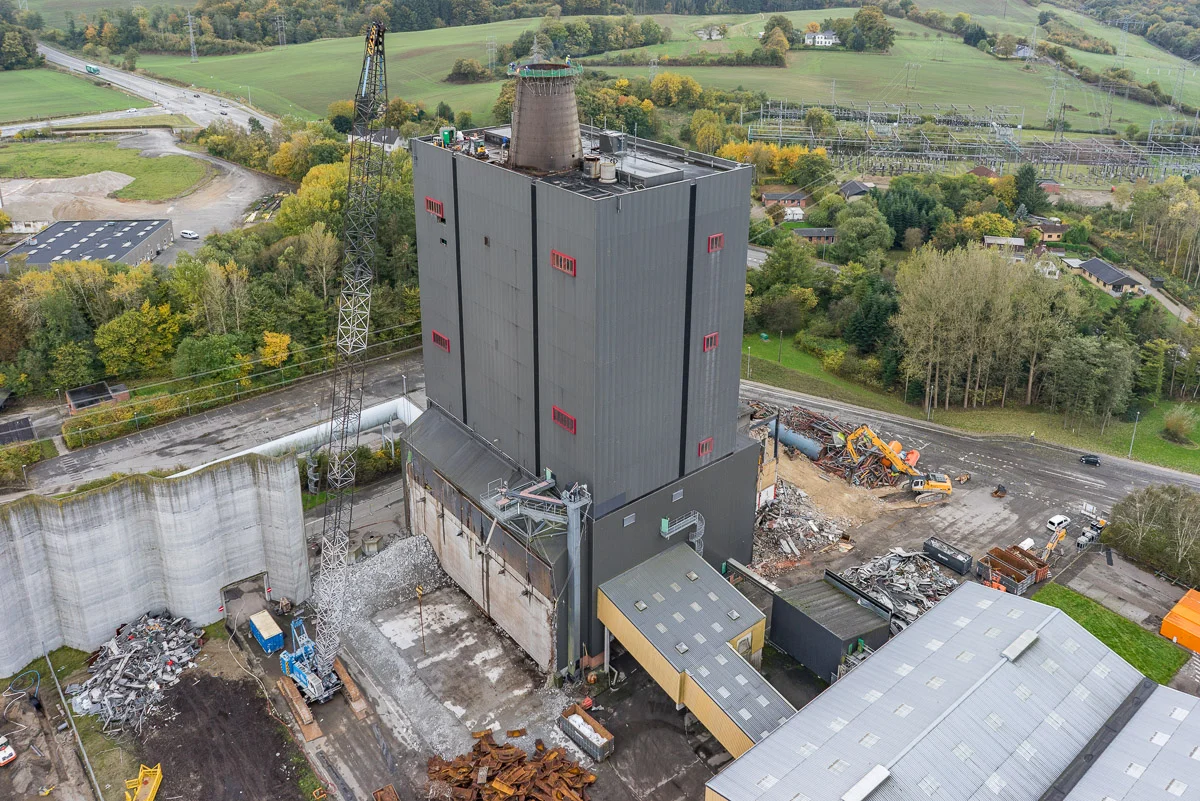

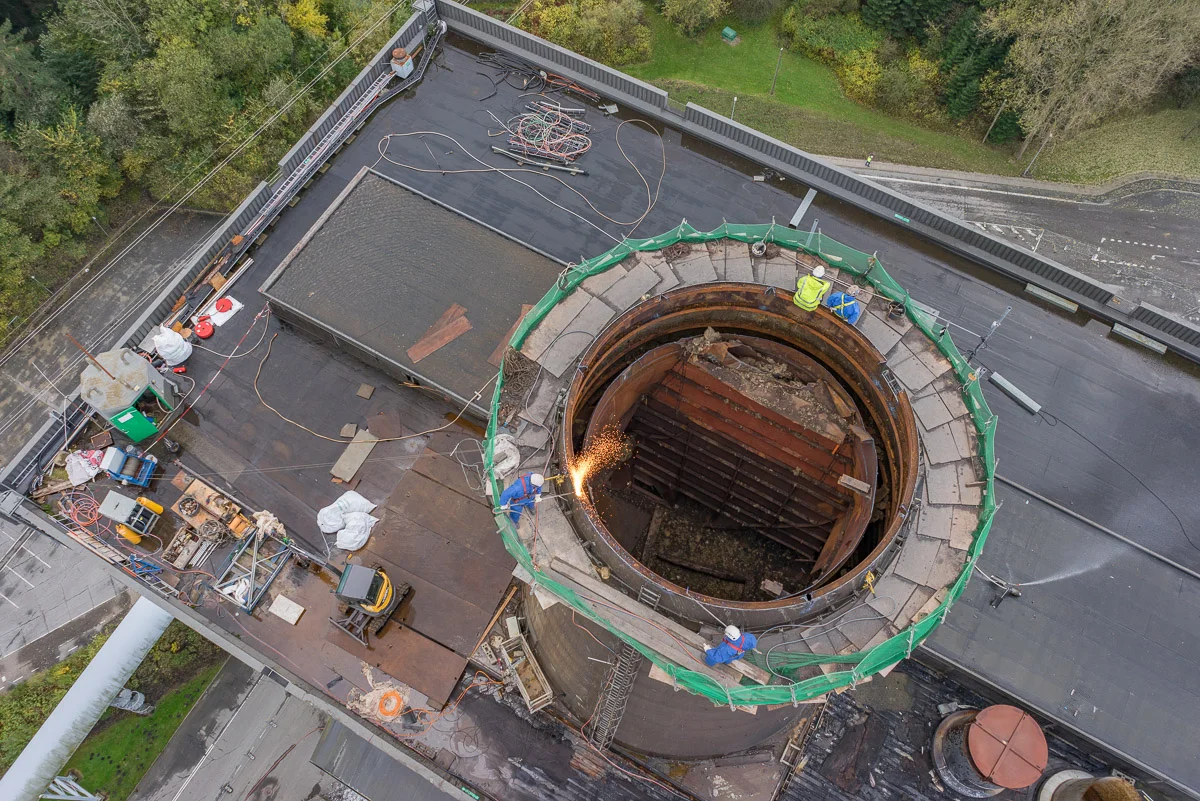

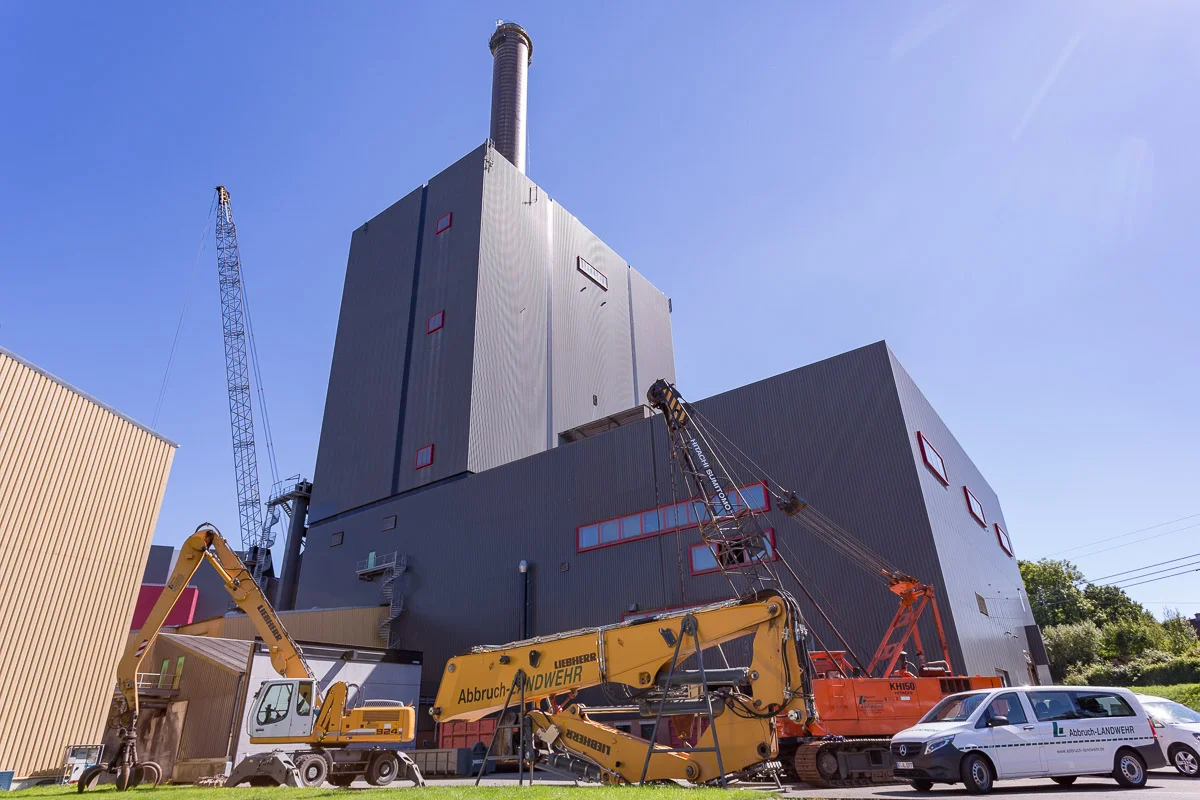

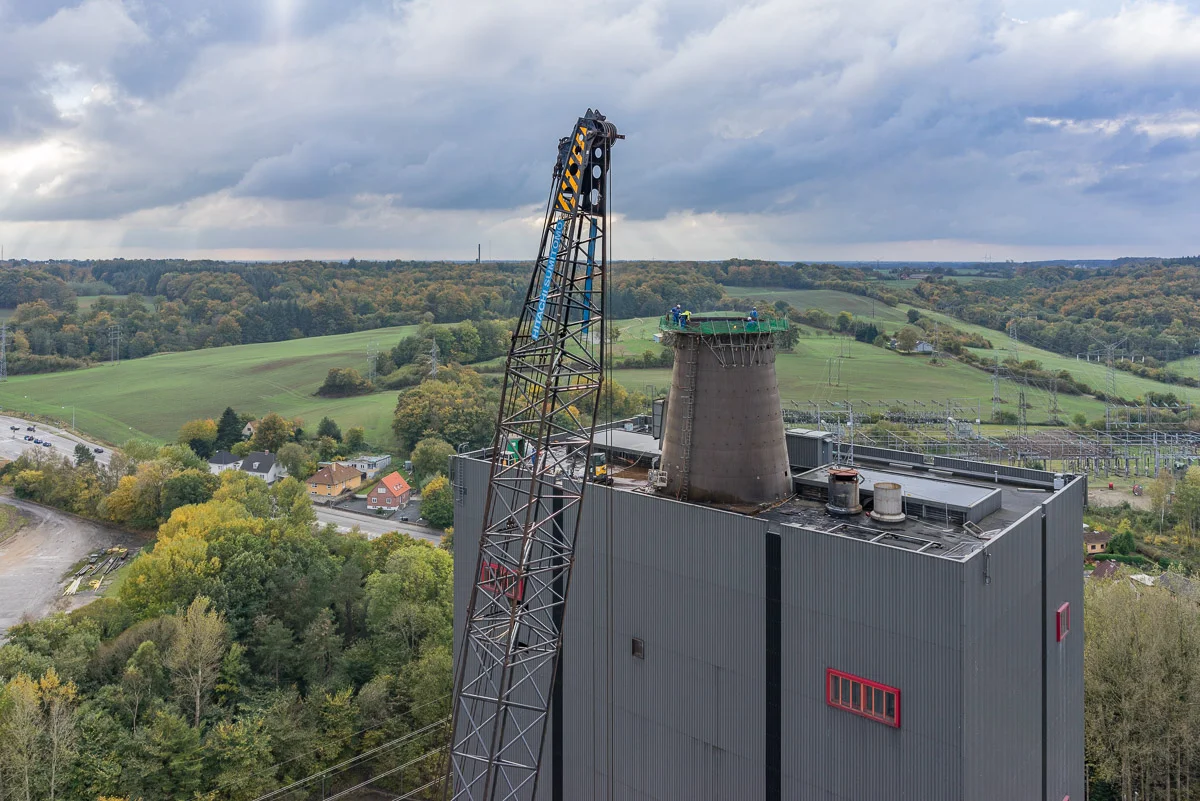

Die Vorgehensweise des Rückbaus war methodisch und strukturiert. Zunächst wurden im Block 2, bestehend aus Kessel- und Maschinenhaus, alle schadstoffhaltigen Materialien entfernt. Anschließend folgte der physische Rückbau, bei dem modernste Abbruchtechniken zum Einsatz kamen. Der Rückbau des 130 Meter hohen Schornsteins erforderte besondere Abbruchtechniken, die eine kontrollierte Demontage sicherstellten.

Dieser Prozess wurde sorgfältig überwacht, um die Sicherheit aller Beteiligten und die Minimierung von Störungen für die umliegende Umgebung zu garantieren.

Ergebnisse und weitere Schritte

Nach dem erfolgreichen Abschluss der Rückbauarbeiten standen die Ergebnisse im Einklang mit den hohen Erwartungen des Auftraggebers Rimeco Aktieselskab. Die Fläche des ehemaligen Kraftwerks wurde erfolgreich geräumt und für eine zukünftige Nutzung vorbereitet. Als weiterführende Schritte sind die Sanierung des Geländes und dessen Integration in die städtische oder industrielle Landschaft geplant. Das Projekt hat Maßstäbe für den umweltverträglichen Rückbau von Großanlagen gesetzt und dient als Referenz für ähnliche zukünftige Vorhaben.
